Nordex-Esenköy
Başlangıç Tarihi : 08/08/2017
Bitiş Tarihi: 15/11/2017

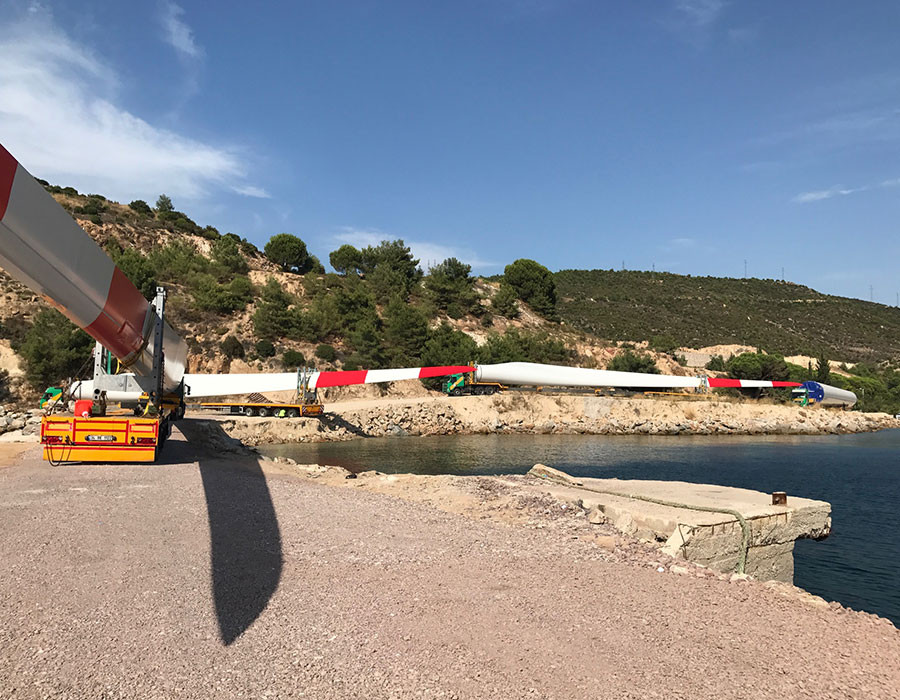

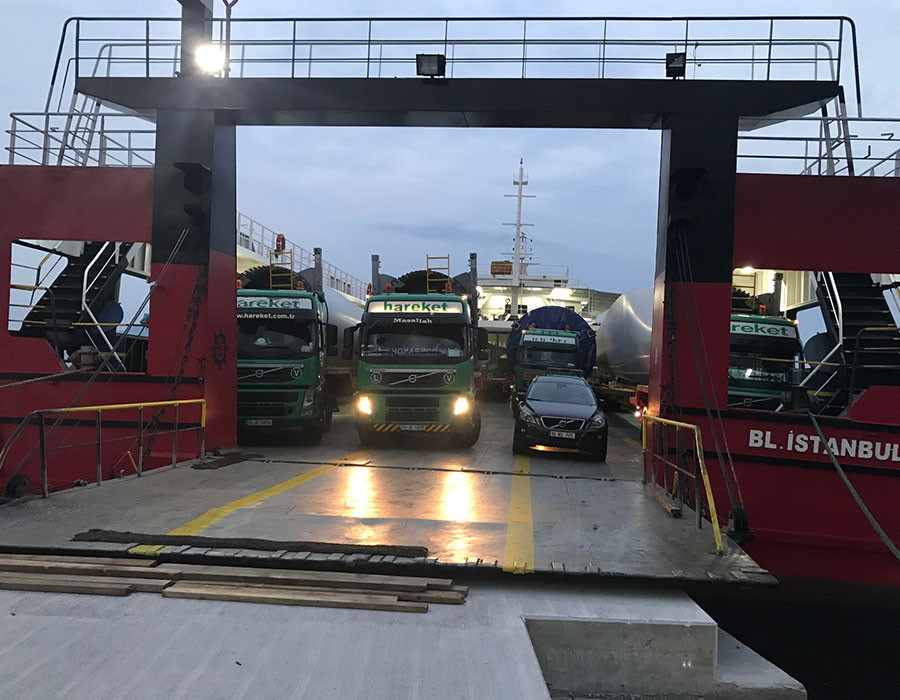

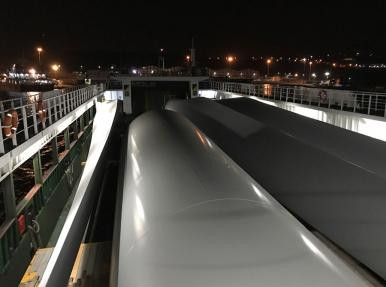

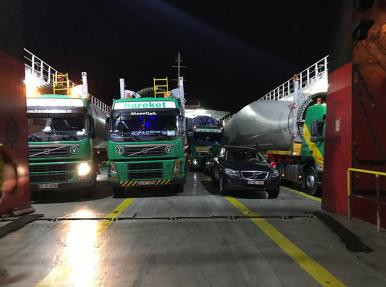

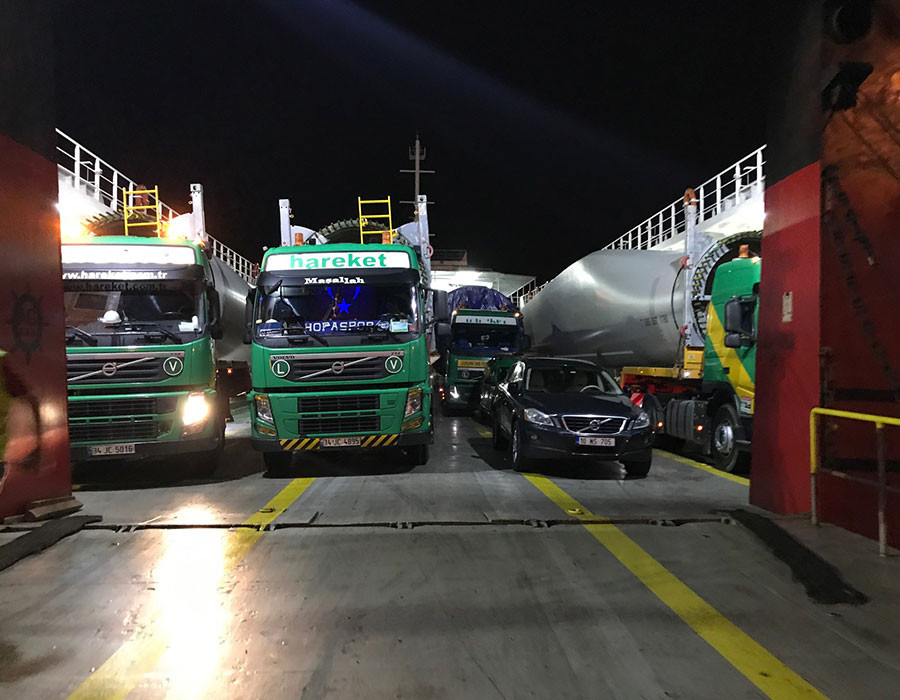

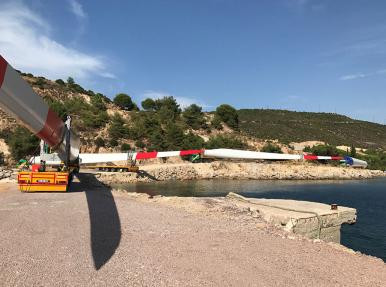

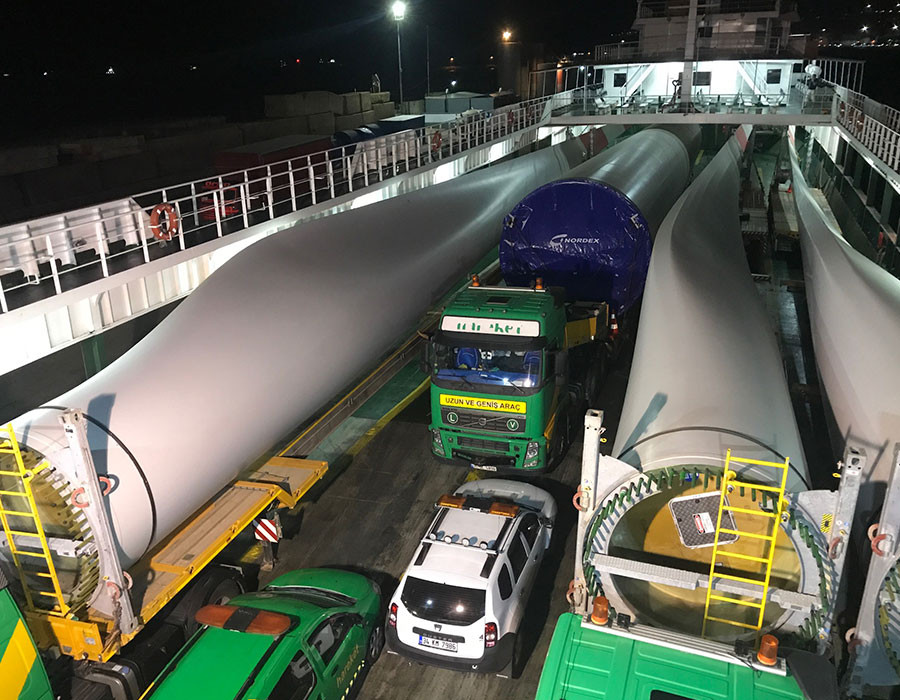

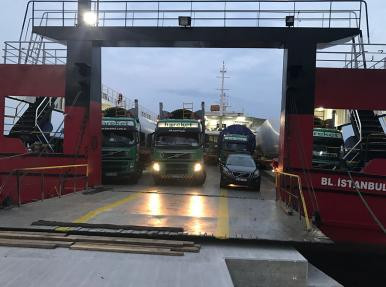

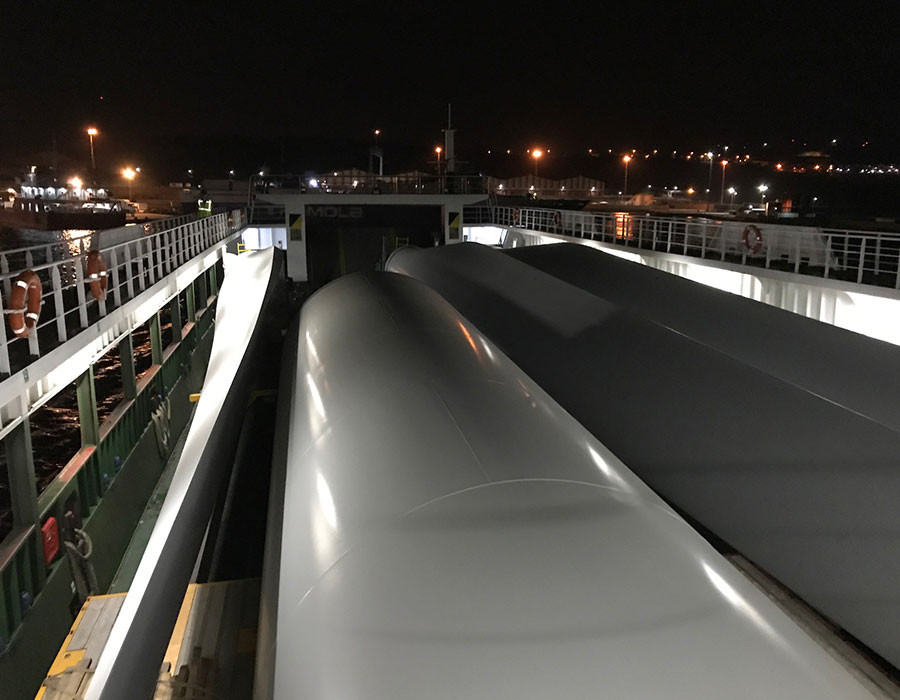

Projede Kullanılan Ekipmanlar: CC2800 - LG1750 - FAUN220 - LTM1200 - GROVE 170 ; ayrıca taşımalar için toplam 23 adet 4 ile 8 dingil arasında uzatmalı dorseler kullanılmıştır
Proje Detayı : 9 * NORDEX N117 TS106 türbin taşıma ve kurulumu (Kuleler Çimtaş'tan, kanatlar TPI'dan ve türbin ekipmanları Gemlik Limanı'ndan sahaya taşındı. Taşımalar esnasında yol güzergahının uygun olmaması nedeniyle Bandırma Limanı'ndan Kuleler ve Kanatlar Yalova Fıstıklı'da özel olarak yaptırılan mendireğe RORO ile taşındı.)
